今年的9月,北京雨水格外丰富,但返校归来的同学们再也不用烦恼下雨天院图和C307教室的漏雨,学院在暑期赶工开展了国关楼C座楼楼顶的修缮维护工程,彻底解决老化漏雨问题。在燕园上新之日,国关楼同样以崭新的面貌迎接老师和同学们的回归与到来。
作为国关“家园建设计划”重要组成部分,此次楼顶修缮维护受到了院领导的高度重视。为解决学院施工专项经费不足的问题,唐士其院长亲自筹措资金,北大国关之友吴言动博士慷慨捐资,院行政中心统筹规划,经多方比较、择优,最终推动具体落实:

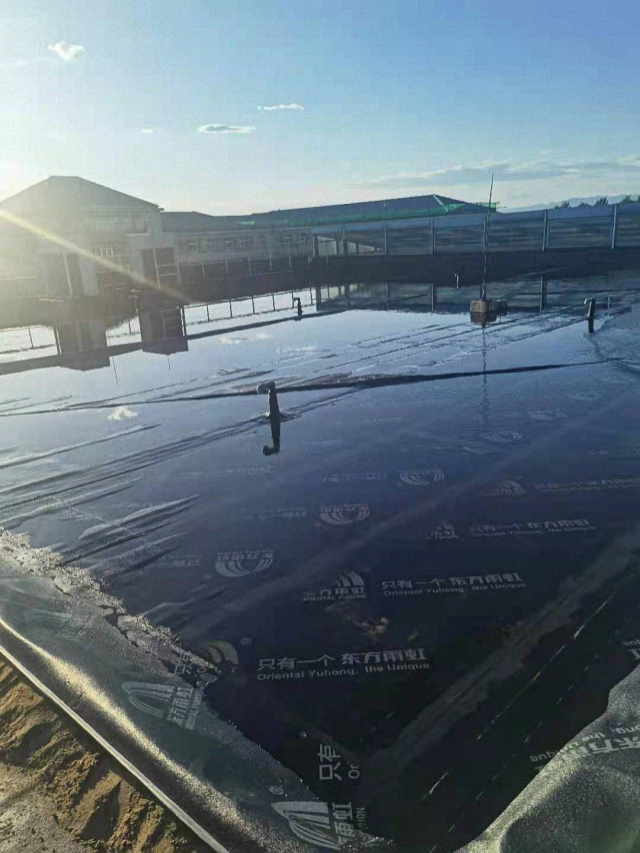

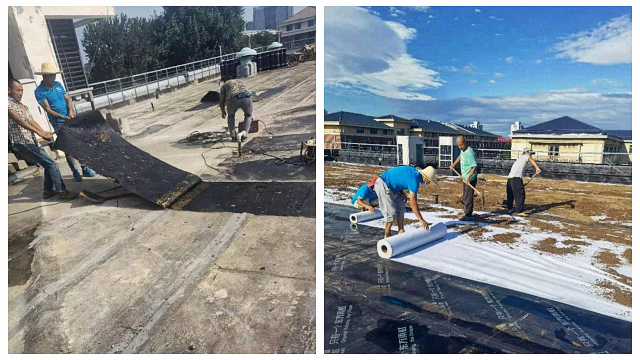

严格把控、全程监测。施工期间,行政中心全过程跟踪工程进展,首次铺贴防水层时,由于未铲除原有防水层、存在部分胶体老化,漏雨情况未完全解决。学院行政中心综合评估、反复沟通,为充分保障施工质量,返工铲除所有老化防水层,重新铺贴新防水,真正将好事办好、实事办实。

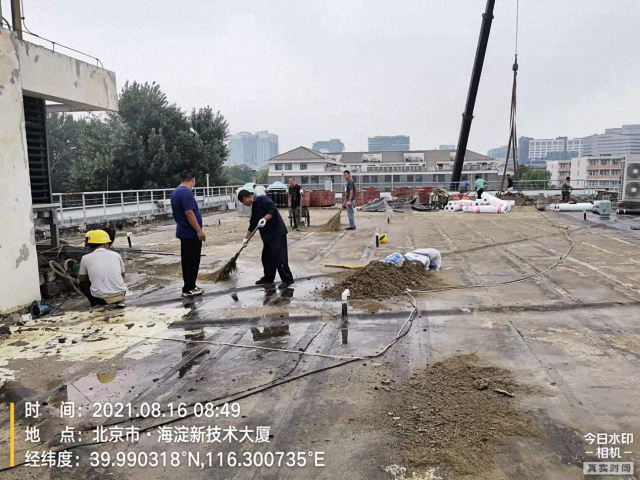

楼顶修缮维护工程首次施工后的返工

吊车施工图
精准施策、分步实施。由于原有设计缺陷,国关大楼C座的二楼窗户及房顶在雨天也时有漏雨情况。此次修缮维护,行政中心精准探寻问题根源,知悉C座楼顶周边女儿墙由钢结构和水泥结合而成,两者膨胀系数不同,雨水顺着女儿墙缝隙流入墙体内部的具体原因,有针对性地为楼顶女儿墙包裹防水,防止问题反复、再次损失,切实实现微改造、精提升。

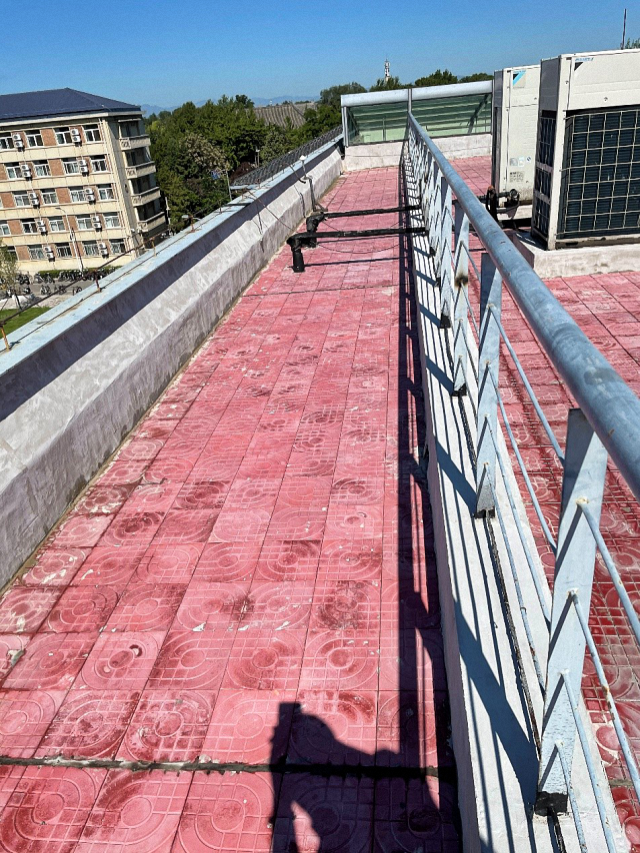

楼顶修缮维护工程中的防水测试
综合考量、抢抓工期。今夏雨水多、雨量大,施工方多次克服天气原因开展施工。行政中心充分考虑院图书馆书籍资料重要性,采用遮挡、铺盖等多种方式减轻对室内的影响、避免财产损失;同时在日常施工中不定期进行现场巡视,确保施工安全、按期保质交付。

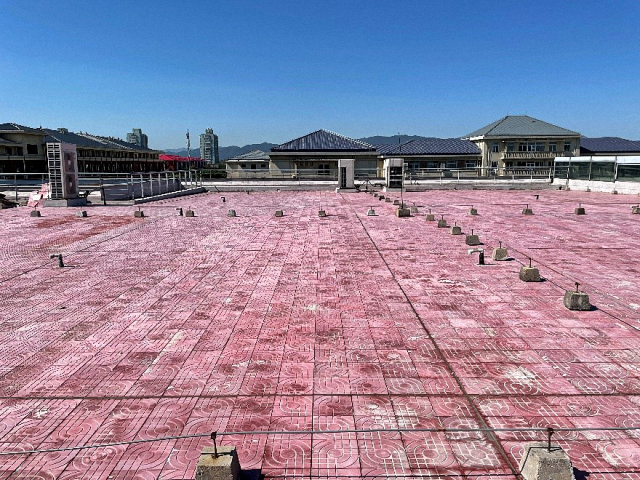

修缮维护完成后的国关楼C座楼顶
国关楼C座教室及图书馆是76net必赢官网师生重要的学习研讨空间,楼顶修缮维护工程着力解决这一空间里最关心、最揪心的小事,营造更为适宜的国关家园环境。国关家园建设计划也将继续在做好事、办实事、解难事中践行初心使命,切实提升广大师生获得感、幸福感、安全感。
